Die effektivste Massnahme, um Projektverzögerungen zu minimieren
Am PM Camp in München, Ende Juli 2014, habe ich den Rework Cycle vorgestellt. Im Prinzip ist es ein Hauptschlüssel für erfolgreiches Projektmanagement. Das Rework Cycle Modell geht davon aus, dass vermeintlich erledigte Arbeiten nachgebessert oder wiederholt werden müssen, z.B. wegen Fehlern oder weil Policies geändert haben.
Der Rework Cycle
Der Bauingenieur David Ford berichtet von zwei Atomkraftwerkbauten (1). Während der Bauzeit flossen aus Erfahrungen beim Betrieb anderer AKW neue Bauvorschriften ein. Ich konnte das in meinen IT-Migrationsprojekten bestätigen. Die Systeme, die wir installierten, waren kurz vorher woanders in Betrieb genommen worden. Uns erreichten Meldungen über Laufzeitfehler, die unter Last auftraten. Das führte dazu, dass wir gewisse Tests wiederholen mussten, neue Lastverteilungsmassnahmen einbauen oder die geplanten Konfigurationen ändern mussten. Solche unvorhergesehenen Massnahmen sind die Ursache des Rework Cycle.

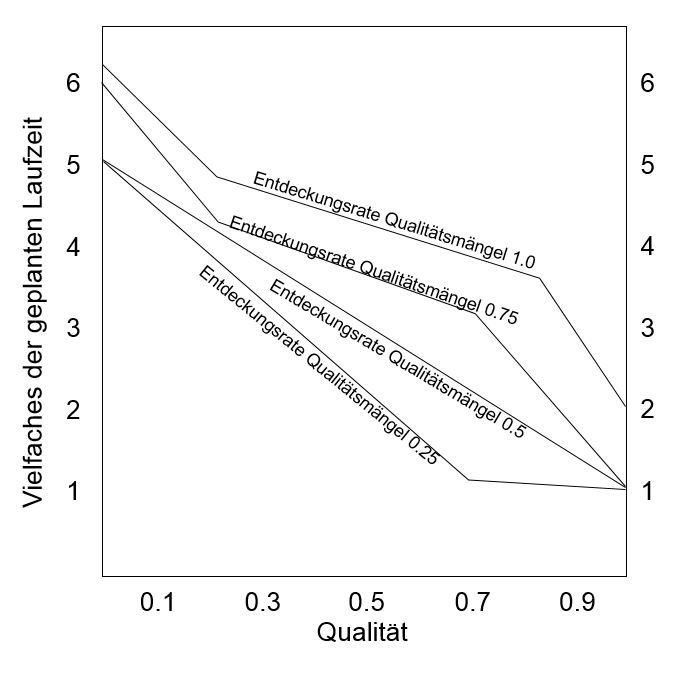

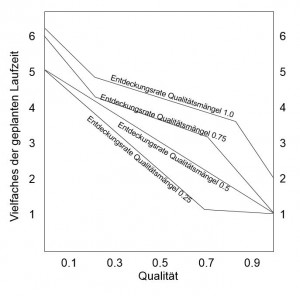

Die in realen Projekten gewonnen Daten stimmen so gut mit der Simulation des Modells überein, dass es heute ausser Zweifel steht, dass der Rework Cycle in jedem Projekt auftritt und es aufbläst. Wer den Rework Cycle ausser Acht lässt, wird sich regelmässig über Projekte wundern, die ihr terminliches Ziel nicht erreicht haben und die Ursache in Bereichen suchen, die gar nichts mit dem Problem zu tun haben, z.B. Kommunikation oder Management Awareness.
Wie umgeht man den Rework Cycle?

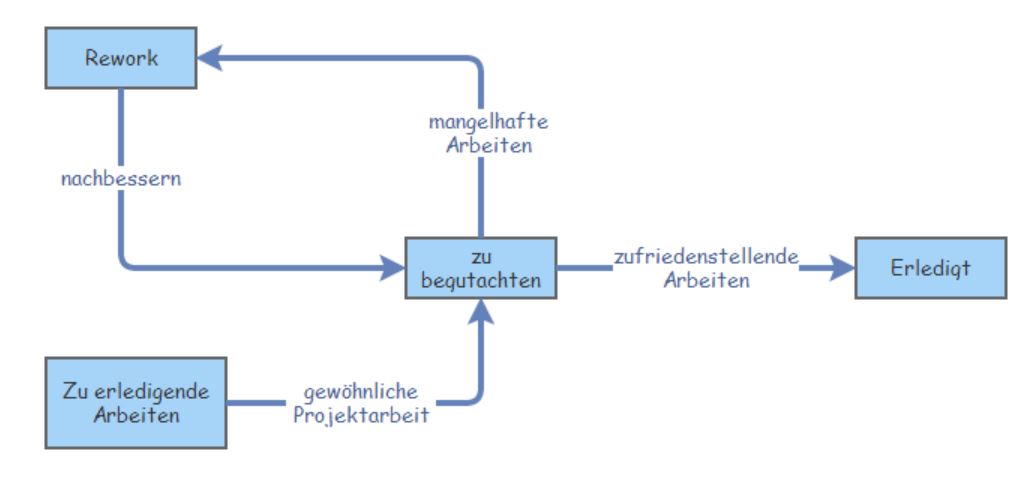

Gar nicht! Er ist Gesetz. Man kann aber die terminverzögernden Auswirkungen dämpfen, wenn man das Modell kennt. Dieses geht davon aus, dass die durchgeführten Arbeiten nicht gleich auf den Haufen „Erledigt“ kommen, sondern zuerst auf einen Haufen „zu begutachten“. Erst diejenigen Arbeiten, die sich bei der Kontrolle als gut erweisen, kommen auf den Haufen „Erledigt“. Die anderen müssen nachgebessert oder wiederholt werden. Sie kommen daher vorläufig auf den Haufen „Rework“.
<a href=”

<a href=”

Damit heisst der Haupterfolgsfaktor: In einem Projekt so oft Reviews und Kontrollen machen, wie es nur geht! Das klingt einfach und selbstverständlich. Aber unterlassene Kontrollen sind der Hauptgrund für Verzögerungen in Projekten!
(1) Taylor, T./Ford, D. Tipping point failure and robustness in single development projects. Syst. Dyn. Rev. 22, 51–71, (2006)
(2) Lancy, P. Development Inefficienties - Managing the “Rework Cycle” in Complex Projects. Australian Construction Law Newsletter ACLN, Issue #55, 1997
